Piloter plusieurs projets en parallèle demande autre chose qu’un bon rétroplanning. Il faut surtout une logique d’arbitrage, une lecture honnête de la capacité réelle des équipes et un suivi assez simple pour rester utile au quotidien. Dans cet article, je détaille une méthode concrète pour structurer un pilotage multiprojets, éviter les frictions entre chantiers et garder une vision claire sur les délais, les ressources et les dépendances.
Les repères essentiels pour garder la main sur plusieurs projets en même temps
- Prioriser selon la valeur, les dépendances et la capacité disponible, pas selon l’urgence la plus bruyante.
- Limiter le nombre de projets réellement actifs pour réduire les changements de contexte et la perte de vitesse.
- Cartographier les ressources partagées avant de lancer un nouveau chantier.
- Suivre peu d’indicateurs, mais les bons, avec un rythme de revue fixe.
- Choisir un outil qui centralise l’information et que les équipes alimentent vraiment.
- Traiter les dépendances comme un sujet de pilotage à part entière, pas comme un détail de planning.
Ce que change vraiment le pilotage de plusieurs projets
La difficulté ne vient pas seulement du nombre de projets. Elle vient du fait que les mêmes personnes, les mêmes budgets ou les mêmes décisions sont souvent sollicités au même moment. Dès qu’une ressource clé passe d’un projet à l’autre, on perd du temps en changements de contexte, et ce temps-là ne se voit pas toujours dans un Gantt.
Je distingue toujours la logique de portefeuille et la logique multiprojets. Le portefeuille décide quels projets méritent d’exister et dans quel ordre ils doivent être soutenus. Le multiprojets, lui, s’occupe du comment : comment répartir la charge, comment gérer les dépendances, comment garder un rythme d’exécution stable.Quand cette distinction n’est pas claire, les symptômes arrivent vite :
- les mêmes experts sont sollicités sur trop de sujets à la fois ;
- les délais glissent sans qu’on sache quel projet a réellement déclenché la dérive ;
- les réunions se multiplient, mais les arbitrages restent flous ;
- chaque chef de projet optimise son périmètre, au détriment de l’ensemble.
En pratique, je vois souvent des structures qui ne manquent pas d’énergie, mais qui manquent de cadre commun. Et c’est précisément ce cadre qu’il faut mettre en place avant de parler outils ou reporting.
La suite logique consiste donc à poser des règles de priorité lisibles, car sans arbitrage explicite, la charge finit toujours par choisir à votre place.
Prioriser avec des règles visibles, pas au feeling
Dans une organisation qui gère plusieurs chantiers, la priorité ne doit pas être une discussion permanente. Elle doit reposer sur quelques critères stables, compréhensibles par tous. J’utilise généralement cinq questions simples : ce projet soutient-il un objectif stratégique, bloque-t-il un autre chantier, dépend-il d’une échéance externe, mobilise-t-il une compétence rare, et quel est le coût d’un retard ?
| Critère | Question utile | Effet sur la priorité |
|---|---|---|
| Valeur stratégique | Ce projet soutient-il directement une priorité de l’organisation ? | Plus la réponse est claire, plus la priorité monte. |
| Dépendances | Ce chantier débloque-t-il d’autres livrables ? | Un projet amont mérite souvent d’être traité en premier. |
| Échéance externe | Y a-t-il une date contractuelle, réglementaire ou commerciale ? | La contrainte de date pèse fortement sur l’arbitrage. |
| Rareté des ressources | Qui est réellement capable de faire avancer ce sujet ? | Plus la compétence est rare, plus il faut protéger la capacité. |
| Impact du retard | Que se passe-t-il si le projet glisse de deux semaines ? | Plus l’impact est élevé, plus le projet doit rester visible. |
Je recommande aussi une règle simple : un projet ne commence vraiment que si la capacité pour l’exécuter existe déjà. Sinon, on empile les intentions et on crée de la dette de coordination. Un autre garde-fou utile consiste à limiter le nombre de projets en cours dans une même équipe. Ce n’est pas un luxe méthodologique, c’est un moyen direct de réduire le multitâche caché.
Quand deux projets ont à peu près la même valeur, je tranche en regardant lequel crée le plus de levier sur les autres. Cette logique évite de laisser le bruit de court terme prendre le dessus sur la création de valeur.
Une fois les priorités posées, il faut encore vérifier si l’organisation peut réellement les absorber, ce qui nous amène à la ressource la plus souvent sous-estimée.

Cartographier les ressources et les dépendances avant de lancer
Le meilleur planning du monde ne compensera jamais une mauvaise lecture de la capacité. Dans un contexte multiprojets, je commence toujours par cartographier les ressources critiques : qui fait quoi, sur combien de projets, avec quelle disponibilité réelle, et sur quelles semaines la charge devient tendue.
Cette étape est plus fine qu’un simple organigramme. Il faut repérer les personnes ou fonctions qui deviennent des points de passage obligés. Un développeur backend, un contrôleur de gestion, un architecte, un juriste ou un chef de produit peuvent devenir des goulets d’étranglement s’ils sont sollicités en même temps sur plusieurs fronts.
- Identifier les compétences rares et les rôles partagés.
- Estimer la capacité utile, pas seulement la présence théorique.
- Repérer les dépendances entre livrables, équipes et validations.
- Prévoir des fenêtres de respiration pour absorber les imprévus.
- Protéger quelques créneaux non négociables pour les tâches critiques.
Le point que beaucoup d’équipes ratent, c’est le coût du changement de contexte. Une personne partagée entre trois projets n’a pas une capacité de 100 % sur chacun, même si le temps passé semble comptablement réparti. En pratique, chaque reprise de dossier consomme de l’énergie, et cette énergie ne figure nulle part dans les feuilles de temps classiques.
Je préfère donc une vision simple mais honnête : mieux vaut annoncer qu’un expert peut soutenir deux projets correctement que quatre projets médiocrement. Ce niveau de franchise évite les dérapages en cascade et donne au management une base solide pour arbitrer.

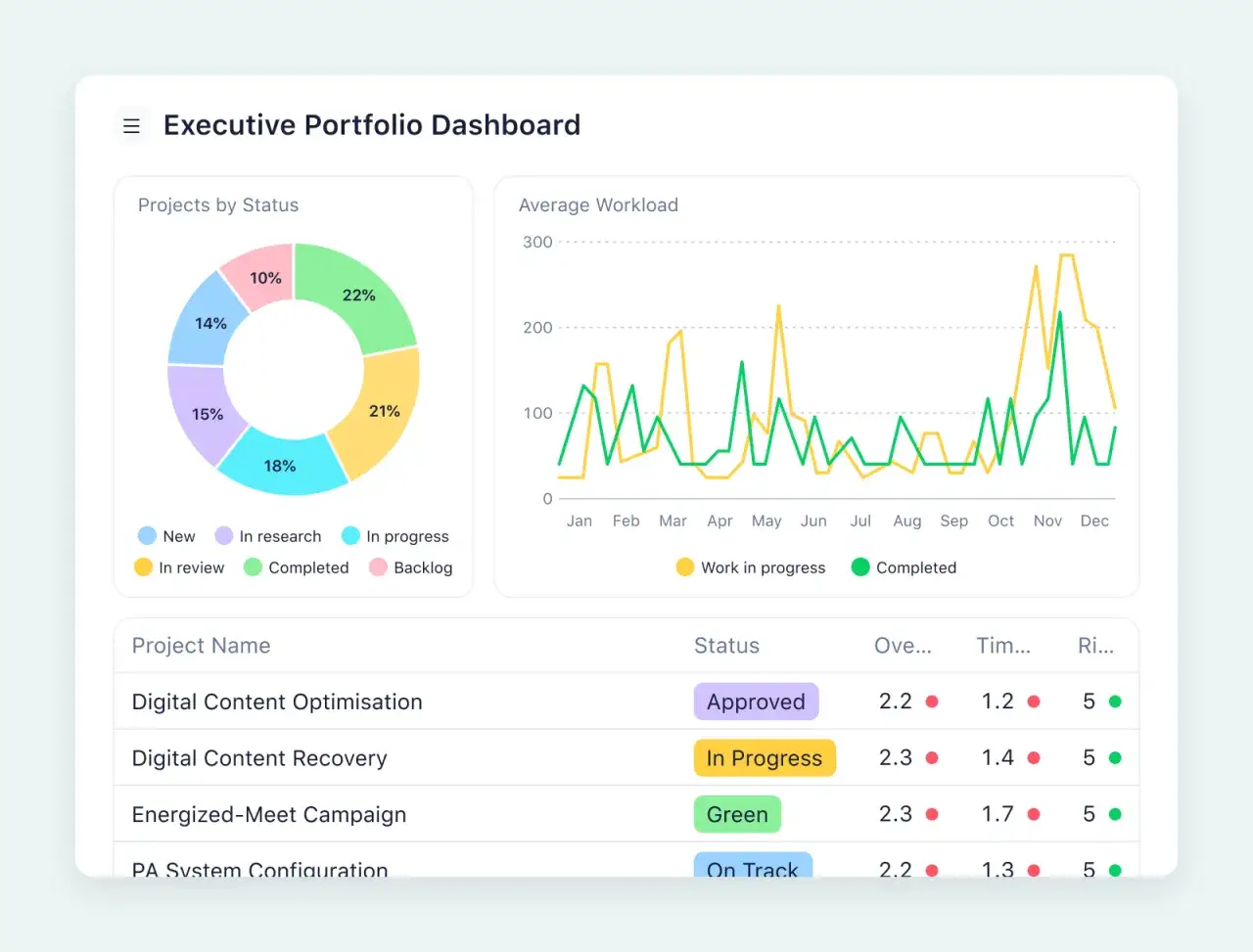

Quand les ressources et les dépendances sont lisibles, il devient enfin possible de piloter avec un tableau de bord utile plutôt qu’avec une accumulation de statuts.
Installer un pilotage court et lisible
Le pilotage multiprojets fonctionne mal quand il repose sur des points de suivi trop espacés. Une revue hebdomadaire pour l’opérationnel et une revue mensuelle pour les arbitrages suffisent souvent à garder le contrôle, à condition de suivre les bons indicateurs. L’idée n’est pas de produire plus de reporting, mais de produire un reporting qui aide à décider.
| Indicateur | Ce qu’il révèle | Ce qui doit alerter |
|---|---|---|
| Avancement par jalon | Le projet avance-t-il au rythme prévu ? | Un même jalon est repoussé plusieurs fois. |
| Charge vs capacité | Les équipes sont-elles saturées ? | La charge reste durablement au-dessus de la capacité utile. |
| Risque ouvert | Quels points peuvent casser le planning ? | Les mêmes risques reviennent sans plan d’action. |
| Budget consommé | Le rythme de dépense suit-il le rythme de livraison ? | Le budget baisse plus vite que la valeur livrée. |
| Dépendances critiques | Qu’est-ce qui bloque un autre projet ? | Une attente externe dépasse ce qui était acceptable. |
J’aime les tableaux de bord qui tiennent sur une page et qui permettent de voir, en quelques secondes, où se trouve la tension du système. Si un comité de pilotage passe vingt minutes à comprendre les chiffres avant de parler décision, le support est trop lourd. Le bon niveau de pilotage doit rendre les arbitrages plus rapides, pas plus fatigants.
Un autre point compte beaucoup : la stabilité du rythme. Quand les priorités changent chaque semaine sans règle claire, les équipes apprennent à attendre les prochains arbitrages au lieu d’avancer. Le pilotage doit donc être ferme sur la cadence et souple sur l’ajustement, pas l’inverse.
Reste une question très concrète : avec quels outils et quelle gouvernance faire tenir cette mécanique sans ajouter de lourdeur inutile ?
Choisir des outils qui réduisent la friction
Je ne cherche pas l’outil le plus complet. Je cherche l’outil qui réduit le nombre de décisions perdues, d’informations dupliquées et de versions contradictoires. En gestion multiprojets, la valeur d’un outil se mesure à sa capacité à devenir une source unique de vérité.
| Type d’outil | Ce qu’il apporte | Ses limites | Quand je le recommande |
|---|---|---|---|
| Tableur partagé | Rapide à mettre en place, souple, peu coûteux. | Versioning fragile, faible automatisation, dépendances difficiles à suivre. | Pour un volume limité de projets et un besoin de coordination simple. |
| Tableau Kanban | Visibilité immédiate sur le flux et les blocages. | Moins adapté aux arbitrages budgétaires ou aux dépendances complexes. | Pour des équipes opérationnelles qui ont besoin de visualiser le travail en cours. |
| Diagramme de Gantt partagé | Bon pour relier jalons, séquences et dépendances. | Devient lourd si chaque mise à jour prend trop de temps. | Pour les projets séquencés et les échéances partagées entre plusieurs équipes. |
| Plateforme PPM | Centralisation, reporting, portefeuilles, capacité, arbitrage. | Exige une vraie adoption et une gouvernance claire. | Quand plusieurs directions partagent les mêmes ressources et les mêmes priorités. |
Le bon critère de choix n’est pas seulement la richesse fonctionnelle. Il faut aussi regarder l’adhésion des équipes, la facilité de mise à jour, les droits d’accès, la qualité du reporting et la possibilité d’automatiser les rappels ou les consolidations. Un outil sophistiqué mal utilisé produit moins de valeur qu’un support simple tenu avec rigueur.
Et si je dois insister sur un point, c’est celui-ci : un outil ne corrige pas un mauvais arbitrage. Il ne fait que le rendre plus visible. C’est utile, mais ce n’est pas un substitut à la décision.
Les erreurs de méthode restent donc le vrai sujet. Elles sont souvent très concrètes, et surtout très évitables.
Les erreurs qui font dériver un portefeuille de projets
Je retrouve les mêmes pièges d’une organisation à l’autre. Ils ne viennent pas d’un manque de bonne volonté, mais d’un excès d’optimisme sur la capacité réelle du système.
- Lancer trop de projets en même temps alors que les mêmes personnes doivent les porter.
- Confondre urgence et priorité, ce qui favorise les demandes les plus visibles au détriment des plus utiles.
- Suivre les délais sans suivre la charge, ce qui masque la saturation jusqu’au moment où tout décroche.
- Oublier les dépendances, puis découvrir trop tard qu’un livrable bloquait plusieurs autres projets.
- Changer les priorités trop souvent, ce qui casse la concentration et la confiance des équipes.
- Produire un reporting trop lourd, que personne ne lit vraiment au moment de décider.
Le multitâche est probablement le coût le plus sous-estimé de toute gestion multi-projets. Il donne une impression d’activité, mais il dilue souvent la production réelle. Dès qu’un expert passe sa journée à jongler entre sujets sans bloc de travail protégé, la qualité des arbitrages chute.
Je conseille aussi de nommer un responsable clair pour chaque dépendance importante. Sans propriétaire identifié, les blocages vivent trop longtemps dans une zone grise où chacun pense que quelqu’un d’autre agit. Dans les faits, rien ne se débloque vraiment.
Ces erreurs étant posées, la vraie question devient moins "comment faire plus" que "qu’est-ce qu’on verrouille dès maintenant pour stabiliser le système".
Les trois décisions à verrouiller dès le départ
Si je devais résumer une méthode fiable de pilotage multiprojets, je commencerais par trois décisions : clarifier les priorités, protéger la capacité et installer un rituel de suivi court. Tout le reste, outils compris, doit servir ces trois points et pas l’inverse.
- La première décision fixe les critères d’arbitrage et évite les changements de cap permanents.
- La deuxième rend visibles les limites réelles des équipes et évite la surcharge invisible.
- La troisième crée un rythme de décision suffisamment régulier pour corriger vite sans tomber dans le micro-management.
Quand ces bases sont stables, la gestion multi-projets cesse d’être un empilement de tâches concurrentes. Elle devient un système de pilotage lisible, plus calme pour les équipes et plus fiable pour la direction. C’est souvent là que l’on gagne le plus de temps, non pas en accélérant, mais en arrêtant de se disperser.
