La gestion de projet ITIL apporte un cadre utile quand un projet informatique doit rester lisible, maîtrisé et aligné avec le service qui vivra après la mise en production. Ici, je détaille ce qu’ITIL change concrètement dans un projet, quelles pratiques activer, comment l’appliquer sans lourdeur et dans quels cas la méthode crée le plus de valeur. L’enjeu n’est pas de produire plus de documents, mais d’éviter les déploiements fragiles et les transferts vers l’exploitation mal préparés.
L’essentiel à retenir pour cadrer un projet IT
- ITIL ne remplace pas la gestion de projet, il l’enrichit avec une logique orientée service.
- Les pratiques les plus utiles sont le change enablement, la release management, la configuration, le support incident et l’amélioration continue.
- Le bon moment pour l’utiliser, c’est quand le projet a un impact réel sur l’exploitation, le support, la sécurité ou la continuité de service.
- Un bon cadrage ITIL réduit les surprises au go-live, les reprises en urgence et les arbitrages flous entre équipes.
- Le piège principal, c’est la bureaucratie: trop de validation, pas assez de valeur opérationnelle.
Ce que ITIL change vraiment dans un projet informatique
Je préfère le dire clairement: ITIL n’est pas une méthode de pilotage de projet au sens strict. C’est un cadre de gestion des services, donc il devient utile dès qu’un projet ne se limite pas à livrer un résultat, mais doit aussi tenir dans la durée, être exploitable et rester stable une fois passé en production.Dans ITIL 4, la logique est centrée sur la valeur, la gouvernance et l’amélioration continue. En pratique, je regarde toujours le projet sous quatre angles en même temps: les personnes, la technologie, les partenaires et fournisseurs, puis les flux de valeur et les processus. C’est ce qui évite de traiter un projet comme un simple planning de tâches alors qu’il touche, en réalité, plusieurs couches du système d’information.
| Point de comparaison | Gestion de projet classique | Apport d’ITIL |
|---|---|---|
| Objectif principal | Livrer le périmètre prévu dans le délai et le budget | Livrer un changement utile, exploitable et durable |
| Horizon | Fin du projet ou du go-live | Avant, pendant et après la mise en production |
| Gouvernance | Arbitrage du chef de projet et du sponsor | Arbitrage qui inclut aussi support, exploitation, sécurité et fournisseurs |
| Livrables clés | Planning, budget, jalons, spécifications | Runbook, plan de changement, impacts support, critères de reprise, documentation d’exploitation |
| Indicateurs utiles | Avancement, coût, charge, respect du périmètre | Taux de succès des changements, incidents post-déploiement, temps de rétablissement, stabilité du service |
Une fois cette différence posée, la vraie question n’est plus « faut-il faire ITIL ? », mais « quelles pratiques activer au bon moment ? ». C’est là que la méthode devient concrète.
Les pratiques ITIL qui font la différence au quotidien
Je n’utilise pas ITIL partout de la même manière. Dans un projet, certaines pratiques sont vraiment structurantes, parce qu’elles réduisent l’écart entre la livraison et l’exploitation. Ce sont celles-là qu’il faut prioriser en premier.
- Change enablement - Cette pratique sécurise les décisions avant la mise en production. Je l’utilise pour qualifier le risque, définir le niveau d’approbation et préparer un plan de retour arrière si le changement tourne mal. Un comité de changement, souvent appelé CAB, peut aider sur les cas sensibles, mais il doit rester un outil d’arbitrage, pas un goulot d’étranglement.
- Release management - Elle organise le regroupement, le packaging et le déploiement des composants. Elle devient essentielle quand plusieurs équipes doivent livrer ensemble, car le vrai risque n’est pas seulement la technique, c’est la coordination.
- Service configuration management - Elle maintient les informations sur les actifs, les dépendances et les versions. Sans cette visibilité, on finit vite avec des surprises au moment du déploiement ou du support.
- Incident et problem management - Le premier absorbe les incidents après mise en production, le second cherche la cause racine. Dans un projet, ces deux pratiques servent à stabiliser rapidement le service si quelque chose casse dès les premiers jours.
- Service level management - Elle formalise ce que le service doit tenir en termes de disponibilité, de réactivité et de qualité perçue. Je la trouve précieuse pour éviter les promesses floues du type « ça doit juste marcher ».
- Continual improvement - Elle transforme le retour d’expérience en amélioration concrète. Ce n’est pas une couche théorique: c’est ce qui permet de corriger le projet après le go-live au lieu de considérer la livraison comme une fin absolue.
Ces pratiques prennent vraiment sens quand elles s’insèrent dans un déroulé clair, du cadrage jusqu’au post-déploiement. Sans cette logique, ITIL se réduit vite à une pile de rituels sans effet.
Construire un projet ITIL sans alourdir la machine
Quand je structure un projet, je pars toujours du service cible, pas du seul livrable. C’est le meilleur moyen de garder une cohérence entre l’intention initiale, l’exécution et l’exploitation future.
- Cadrer le service cible - Je définis ce que le service doit permettre, qui va l’utiliser, quels sont les niveaux d’engagement attendus et quelles équipes devront le supporter une fois le projet terminé.
- Cartographier les impacts - J’identifie les dépendances sur les applications, les identités, les données, la supervision, les fournisseurs et le support. Cette étape évite les angles morts les plus coûteux.
- Choisir le bon niveau de contrôle - Tous les changements ne méritent pas le même niveau de validation. Un changement standard, un changement normal et un changement urgent ne se pilotent pas avec la même intensité.
- Préparer la bascule - Je fais formaliser les tests, la communication, la formation, le runbook et le plan de retour arrière. Le runbook, c’est le guide d’exploitation qui permet à l’équipe support de prendre le relais sans improviser.

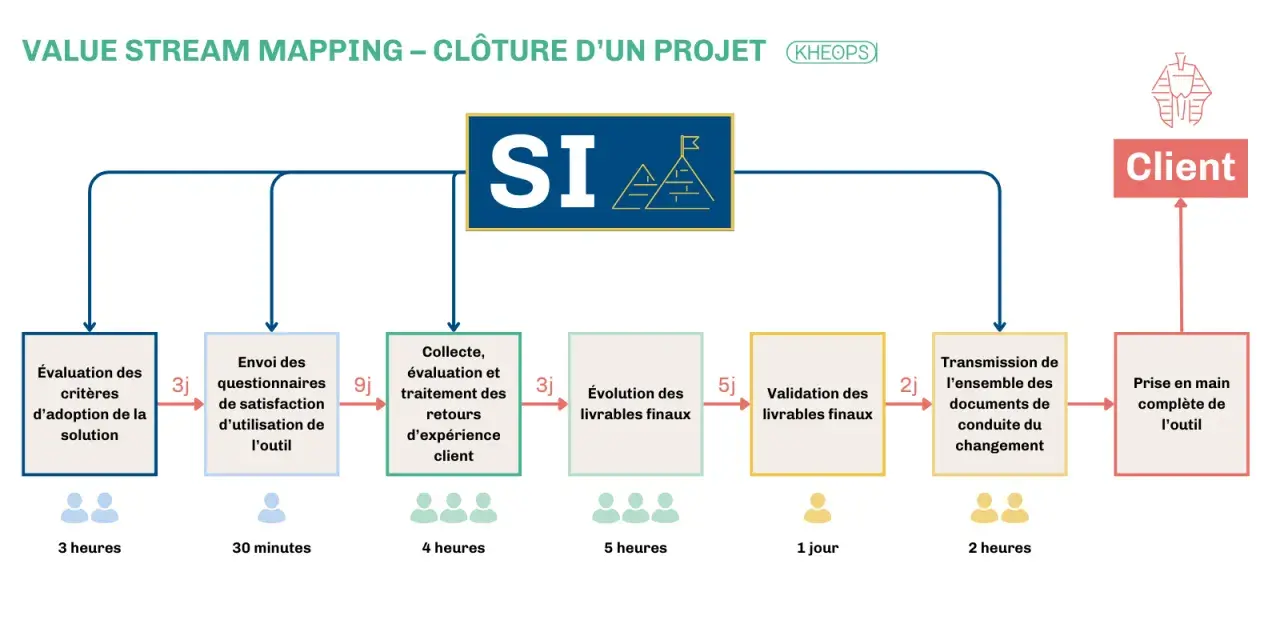

- Organiser l’après-lancement - Je prévois une période d’hypercare, c’est-à-dire un accompagnement renforcé juste après la mise en production, puis un retour d’expérience et un plan d’amélioration.
Le point décisif, c’est la responsabilité. Si une étape n’a ni responsable clair ni critère de sortie, elle reste théorique. C’est souvent là que les projets dérapent: tout le monde pense que quelqu’un d’autre a vérifié le point critique.
Les cas où l’approche ITIL crée le plus de valeur
ITIL n’apporte pas la même valeur dans tous les projets. Je le conseille surtout quand le changement touche durablement le service, les utilisateurs ou l’organisation de support. À l’inverse, pour un correctif très limité et peu risqué, un cadre trop lourd peut ralentir sans rien sécuriser de plus.
| Contexte | Ce qu’ITIL sécurise | Point de vigilance |
|---|---|---|
| Migration vers le cloud | Les dépendances, les accès, la supervision, la reprise et la coordination fournisseurs | Ne pas transformer la validation en obstacle permanent |
| Déploiement d’un ERP, d’un CRM ou d’un SIRH | Les impacts multi-équipes, le support, la qualité des données et la continuité de service | Aligner formation, support et communication dès le départ |
| Modernisation du poste de travail ou des accès | La compatibilité, la gestion des incidents, la configuration et les changements de parc | Prévoir des scénarios de secours simples et rapides |
| Mise en production d’une application métier critique | Le plan de bascule, le rollback, la stabilité initiale et le suivi des incidents | Renforcer la surveillance pendant les premiers jours |
| Programme impliquant plusieurs équipes et fournisseurs | La gouvernance, les responsabilités et la traçabilité des décisions | Nommer un service owner, sinon la coordination se dilue |
| Correctif simple à faible risque | Un cadre léger suffit souvent | Éviter de surdimensionner le processus |
Ce tableau résume bien ma position: plus le projet touche l’exploitation, plus ITIL devient utile. Plus il est petit, localisé et réversible, plus il faut alléger le dispositif.
Les erreurs qui transforment ITIL en bureaucratie
Je vois toujours les mêmes dérives, et elles sont évitables. Le problème n’est pas ITIL lui-même, mais l’usage excessif ou mal ciblé qu’on en fait.
- Confondre gouvernance et contrôle - Vérifier n’est pas bloquer. Si chaque décision passe par une chaîne d’approbation trop longue, le projet perd sa vitesse et sa lisibilité.
- Documenter sans usage - Une procédure qui ne sert ni au support ni à l’exploitation finit oubliée. Je préfère un document court, à jour et réellement utilisé qu’un dossier impeccable mais mort.
- Oublier l’exploitation - Le projet peut être « réussi » sur le papier et pourtant créer une charge ingérable en production. C’est un faux succès très coûteux.
- Traiter tous les changements de la même façon - Un changement standard et un changement critique n’exigent pas le même niveau de vigilance. L’uniformité rassure, mais elle coûte cher.
- Mesurer l’activité plutôt que la valeur - Compter le nombre de réunions, de tickets ou de documents ne dit rien de la qualité du service final. Je regarde d’abord les incidents, la stabilité et la satisfaction des utilisateurs.
- Mettre le support à part trop tard - Si l’équipe support découvre le projet au moment du go-live, elle devient le réceptacle de toutes les tensions. Il faut l’intégrer tôt, pas en fin de course.
À ce stade, la bonne question n’est plus « combien de processus faut-il ajouter ? », mais « quel niveau de cadre protège vraiment le service sans tuer l’agilité ? » C’est la dernière décision utile à prendre.
Le bon niveau de cadre selon la taille du projet
Je recommande de raisonner en trois niveaux. Cette approche évite deux extrêmes: l’improvisation totale d’un côté, et le carcan administratif de l’autre.
- Projet léger - Je garde seulement les indispensables: analyse d’impact, responsable de changement, plan de déploiement et retour arrière. C’est suffisant quand le risque est limité et que la réversibilité est simple.
- Projet standard - J’ajoute la configuration, le support de démarrage, la validation des tests, la communication utilisateurs et le suivi post-mise en production. C’est le niveau le plus courant.
- Projet critique - J’intègre une gouvernance plus serrée, des indicateurs de stabilité, un pilotage multi-acteurs, un service owner et une vraie phase d’hypercare. Ce niveau se justifie quand l’impact métier ou technique est élevé.
En pratique, je conseille de partir simple, puis de renforcer uniquement ce qui réduit un risque concret. C’est souvent là que la gestion ITIL devient réellement utile: pas dans l’accumulation de rituels, mais dans la capacité à protéger la valeur du service et la stabilité de l’exploitation sans ralentir inutilement le projet.
