Diagramme de Gantt - Pilotez vos projets sans erreur

28 mars 2026

Un diagramme de Gantt coloré, montrant des barres représentant des tâches. Un outil de planification visuelle pour suivre les projets.

Table des matières

Le planning de Gantt reste, à mes yeux, l’un des moyens les plus clairs pour rendre un projet lisible: on voit qui fait quoi, quand, et surtout ce qui bloque la suite. Dans cet article, j’explique comment il fonctionne, comment le construire sans le surcharger, quand il apporte une vraie valeur et où ses limites apparaissent. L’objectif est simple: vous aider à piloter un projet avec plus de visibilité et moins de zones grises.

L’essentiel à retenir sur le diagramme de Gantt

  • Il transforme un calendrier de projet en vue chronologique facile à lire.
  • Il sert surtout à visualiser les tâches, les jalons et les dépendances.
  • Un bon Gantt commence par une découpe claire du travail, pas par les couleurs.
  • Il est très utile pour coordonner plusieurs personnes ou plusieurs lots de travail.
  • Il devient contre-productif s’il est trop détaillé ou jamais mis à jour.

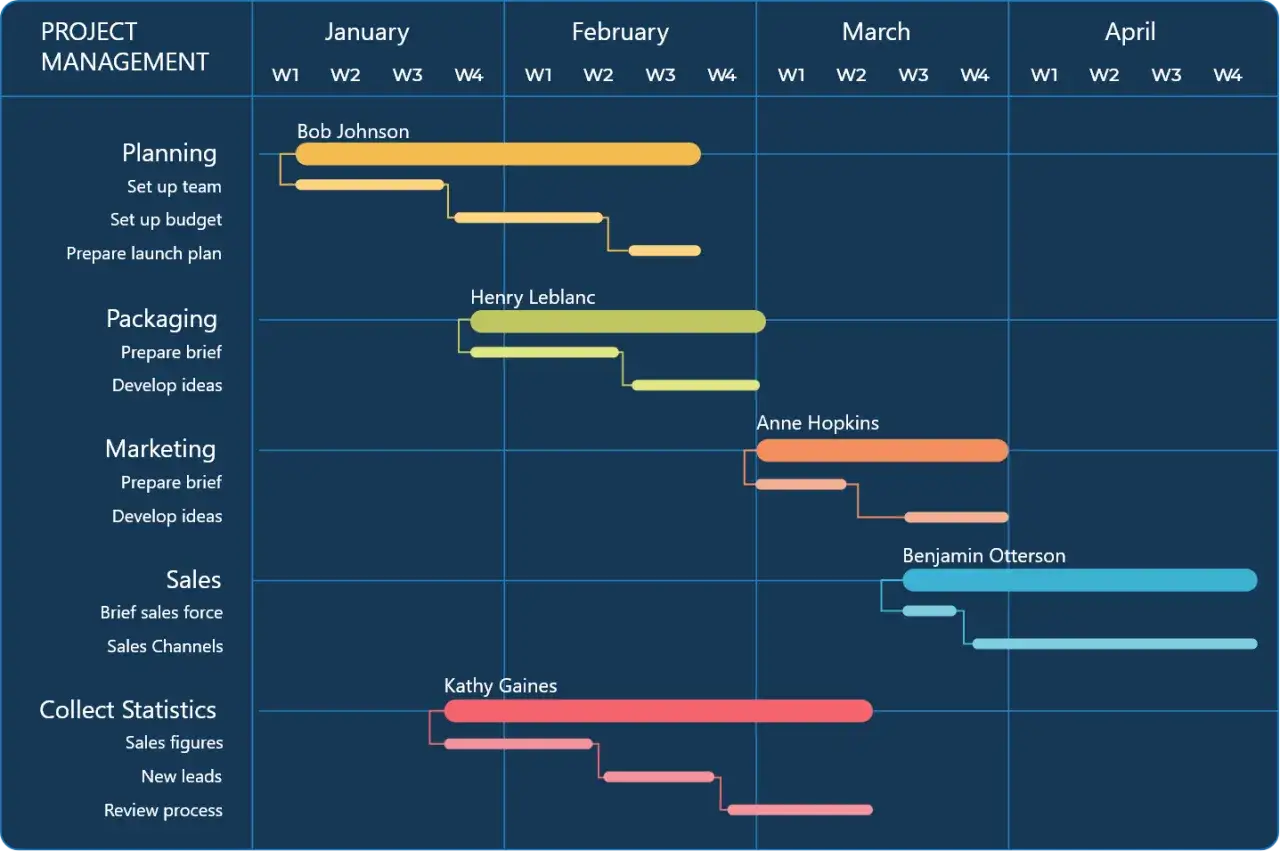

Un planning de Gantt visuel montre les tâches de gestion de projet, leur durée et les responsables, de janvier à avril.

Pourquoi ce visuel change la lecture d’un projet

Le principe est simple: chaque tâche est placée sur une ligne de temps sous forme de barre, ce qui permet de voir sa durée, sa date de début, sa date de fin et ses liens avec les autres tâches. Là où une liste de tâches donne seulement un inventaire, le Gantt montre la séquence réelle du travail. C’est précisément ce qui le rend utile pour les projets où l’on dépend d’autres personnes, d’autres services ou de validations successives.

Je l’utilise surtout quand le projet comporte des dépendances fortes. Une campagne de communication, un déploiement logiciel ou un chantier éditorial n’avancent pas au même rythme selon les équipes, et le moindre décalage peut déplacer plusieurs livrables. Le diagramme permet alors de repérer rapidement les effets domino, les jalons importants et le chemin critique, c’est-à-dire la chaîne de tâches qui conditionne la date finale.

Autrement dit, le vrai intérêt n’est pas de dessiner de jolies barres à l’écran. C’est de rendre visibles les enchaînements qui pilotent la réussite du projet. Une fois cette logique comprise, on peut passer à la construction concrète d’un planning utile, pas seulement présentable.

Comment je construis un planning qui tient la route

Avant d’ouvrir un outil, je pars toujours du périmètre réel du projet. Un Gantt solide se construit à partir des livrables, pas à partir des envies de mise en forme. Si l’on saute cette étape, le planning semble précis au début, puis se met à mentir dès la première modification.

  1. Lister les livrables plutôt que les micro-actions. Je cherche d’abord les résultats attendus, par exemple une landing page publiée, un prototype validé ou un dossier remis.
  2. Découper le travail en tâches et sous-tâches. Il faut assez de détail pour suivre l’avancement, mais pas au point de transformer le planning en inventaire administratif.
  3. Poser les dépendances. Une tâche ne dépend pas seulement du temps, elle dépend souvent d’une validation, d’un contenu, d’une ressource ou d’un retour client.
  4. Estimer des durées réalistes. Quand l’incertitude est forte, je préfère une estimation prudente et une marge de sécurité plutôt qu’une promesse trop serrée.
  5. Attribuer un responsable à chaque bloc. Sans propriétaire clair, le planning peut être correct sur le papier et flou dans l’exécution.
  6. Fixer les jalons. Les jalons servent de points de contrôle, pas de décor. Ils donnent un rythme commun à l’équipe et facilitent les arbitrages.

Je conseille aussi de vérifier la charge de travail avant de figer les dates. Un calendrier cohérent sur le papier peut devenir irréaliste dès qu’on regarde les disponibilités réelles de l’équipe. C’est souvent là que se joue la différence entre un outil de pilotage et un tableau qui rassure seulement le lundi matin.

Les repères qu’il faut lire en priorité

Un bon Gantt ne se lit pas du haut vers le bas comme une simple liste. Je regarde d’abord les points qui font circuler l’information: les dépendances, les jalons, les tâches longues et les zones où plusieurs activités convergent au même moment. C’est là que se cachent la plupart des risques de retard.

Élément Ce qu’il indique Pourquoi c’est important
Tâche Une unité de travail identifiable Elle rend le projet actionnable
Dépendance Un ordre logique entre deux tâches Elle révèle les blocages potentiels
Jalon Un point de validation ou de passage Il aide à piloter sans microgérer
Marge Un délai absorbable sans impact immédiat Elle absorbe les imprévus raisonnables
Chemin critique La suite de tâches qui fixe la date finale Il mérite une surveillance prioritaire

Si votre outil affiche aussi la charge ou les ressources, je vous recommande de les regarder en même temps que les dates. Une tâche peut être techniquement bien positionnée et pourtant impossible à tenir parce qu’une personne est déjà surchargée sur la même période. Cette lecture croisée évite beaucoup de faux plans “réalistes”.

Dans la pratique, je considère qu’un planning est exploitable seulement si l’on peut répondre vite à trois questions: qu’est-ce qui arrive ensuite, qu’est-ce qui bloque la suite, et qui doit agir maintenant. Si ces réponses ne sont pas immédiates, le visuel n’aide pas encore assez.

Les erreurs qui le rendent vite illisible

Le piège classique, c’est de vouloir tout montrer. À force d’ajouter des lignes, des couleurs, des statuts et des sous-tâches, on finit par perdre la lisibilité initiale. Un bon Gantt n’est pas un dossier de preuves, c’est un instrument de décision.

  • Trop de détail : le planning devient lourd à maintenir et chaque mise à jour prend trop de temps.
  • Dates trop optimistes : le calendrier donne une illusion de maîtrise, puis se décale dès qu’un aléa apparaît.
  • Dépendances oubliées : c’est la cause la plus fréquente des retards en cascade.
  • Absence de responsable : sans propriétaire clair, les tâches glissent silencieusement.
  • Planning jamais mis à jour : à ce stade, il sert surtout à documenter le passé, pas à piloter le présent.

Je vois aussi souvent une autre erreur, plus subtile: on traite toutes les tâches comme si elles avaient le même niveau d’incertitude. En réalité, certaines étapes sont presque mécaniques alors que d’autres dépendent d’un retour client, d’un arbitrage interne ou d’un fournisseur. Mélanger les deux fausse la lecture globale du projet.

La bonne discipline consiste à simplifier sans appauvrir. Dès qu’un planning devient difficile à expliquer à une personne qui ne travaille pas dessus tous les jours, c’est souvent le signe qu’il faut le réécrire plutôt que le compléter.

Quand le Gantt est le bon outil et quand un autre format fera mieux

Je recommande ce format quand le temps, l’ordre des tâches et les dépendances comptent vraiment. En revanche, s’il s’agit surtout de faire circuler du travail sans échéance forte, un tableau Kanban est parfois plus fluide. Le choix n’est pas idéologique, il dépend du type de pilotage que vous cherchez.
Besoin principal Format le plus adapté Pourquoi
Suivre une date de livraison Gantt La logique temporelle est immédiatement visible
Gérer un flux continu de tâches Kanban La priorité passe par l’état d’avancement
Étudier un projet très incertain PERT Le réseau de dépendances aide à raisonner sur les scénarios
Présenter une vision de haut niveau Feuille de route simple Elle évite la surcharge d’information
Dans les projets complexes, je combine souvent plusieurs vues. Le Gantt sert à synchroniser les échéances, le Kanban à suivre le flux quotidien, et une feuille de route plus légère à parler avec la direction ou les parties prenantes. C’est une approche beaucoup plus saine que d’essayer de tout faire tenir dans un seul écran.

Le bon choix dépend aussi de votre rythme de changement. Si le projet bouge tous les deux jours, un Gantt trop détaillé devient vite coûteux à maintenir. Si, au contraire, les dépendances sont fortes et que chaque retard se propage, le visuel chronologique apporte une vraie discipline de pilotage.

Le test simple que j’utilise avant de le partager à l’équipe

Avant d’envoyer un planning à l’équipe ou aux décideurs, je fais un test très simple: une personne qui ne participe pas au projet doit pouvoir comprendre, en moins d’une minute, ce qui est prévu, ce qui dépend de quoi et où se situent les risques. Si elle doit me poser trois questions de base pour lire le document, le niveau de détail n’est pas encore bon.

Je vérifie aussi que les tâches longues ont été découpées, que les jalons correspondent à de vraies décisions et que les dates ne reposent pas uniquement sur l’optimisme. Un planning solide ne promet pas l’impossible; il montre au contraire où il faut sécuriser l’exécution, arbitrer plus tôt ou demander de l’aide avant que le retard ne devienne visible.

Quand ce cadre est bien posé, le diagramme cesse d’être un simple support de réunion. Il devient un outil de coordination qui clarifie les priorités, protège l’équipe contre les malentendus et donne à chacun une lecture commune du projet.

Questions fréquentes

Un diagramme de Gantt est un outil visuel de gestion de projet qui représente les tâches sous forme de barres sur une ligne de temps. Il permet de visualiser la durée, les dates de début et de fin, ainsi que les dépendances entre les tâches, offrant une vue claire de l'avancement du projet et des responsabilités.

Le Gantt est idéal lorsque le temps, l'ordre des tâches et les dépendances sont cruciaux, par exemple pour le suivi d'une date de livraison fixe. Pour un flux continu de tâches sans échéance forte, un Kanban peut être plus adapté. Le choix dépend du type de pilotage recherché.

Commencez par lister les livrables, découpez le travail en tâches gérables, posez les dépendances et estimez des durées réalistes. Attribuez un responsable à chaque bloc et fixez des jalons. Évitez de vouloir tout détailler pour maintenir la lisibilité et la facilité de mise à jour.

Les erreurs fréquentes incluent un niveau de détail excessif, des dates trop optimistes, l'oubli de dépendances, l'absence de responsables clairs et un manque de mises à jour. Un Gantt doit être un instrument de décision, pas un document figé ou un dossier de preuves.

Avant de le partager, testez sa lisibilité : une personne extérieure au projet doit pouvoir comprendre rapidement ce qui est prévu, les dépendances et les risques. Si des questions de base subsistent, le niveau de détail ou la clarté doivent être ajustés pour en faire un véritable outil de coordination.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

planning de gantt diagramme de gantt gestion de projet comment faire un diagramme de gantt avantages et limites diagramme de gantt

Partager l'article

Charles Begue

Charles Begue

Je suis Charles Begue, un analyste de l'industrie passionné par le management, le leadership et le bien-être professionnel. Fort de plusieurs années d'expérience dans l'analyse des dynamiques organisationnelles, j'ai eu l'opportunité d'explorer les meilleures pratiques qui favorisent un environnement de travail sain et productif. Ma spécialisation réside dans l'exploration des stratégies de leadership efficaces et leur impact sur la motivation des équipes. J'aime simplifier des concepts complexes pour les rendre accessibles à tous, en mettant l'accent sur des analyses objectives et des données vérifiées. Mon engagement est de fournir des informations précises, à jour et fiables, afin d'aider les professionnels à naviguer dans les défis du monde du travail moderne. Je crois fermement que le bien-être au travail est essentiel pour une performance durable, et je m'efforce de partager cette vision avec mes lecteurs.
