Calendrier de projet - Bâtir un planning efficace et éviter les erreurs

20 mars 2026

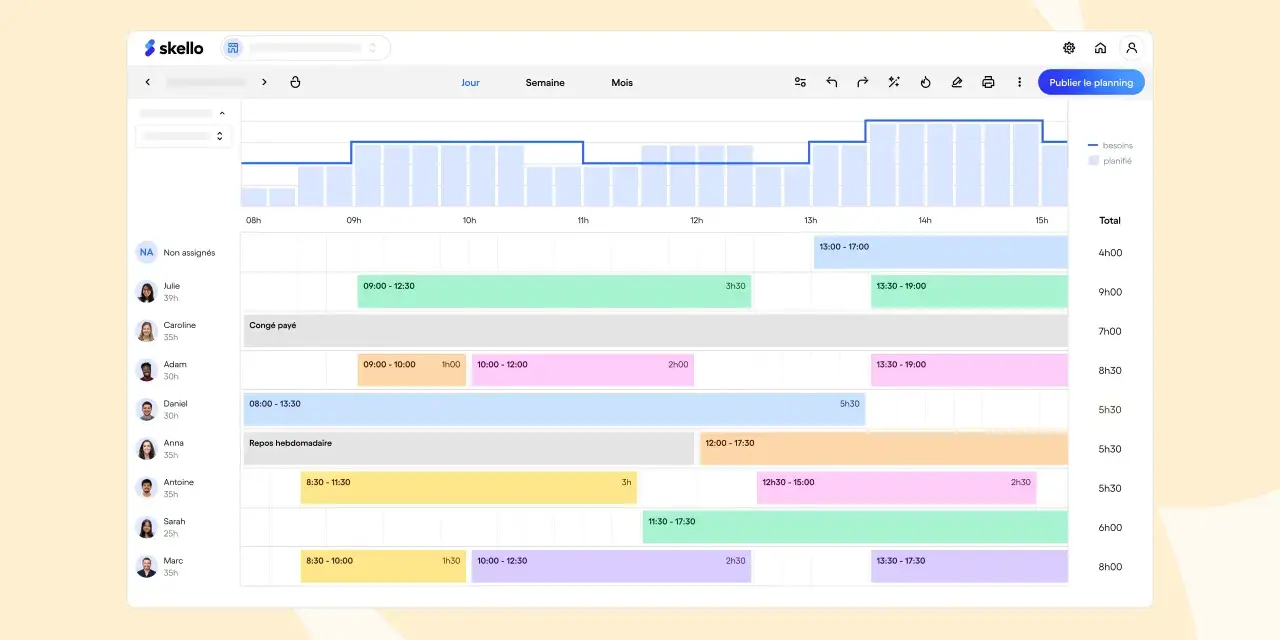

Visualisation du calendrier d'un projet avec les heures de travail planifiées pour chaque membre de l'équipe.

Table des matières

Un bon calendrier d'un projet ne sert pas seulement à afficher des dates : il relie les tâches, les dépendances, les jalons et les ressources pour rendre le travail pilotable. Quand il est bien construit, on sait ce qui doit arriver, qui porte quoi, et ce qui bloque si une étape glisse. Je vais donc aller droit au but : comment le bâtir, quoi y faire figurer, quel format choisir et où se cachent les erreurs qui font dérailler les délais.

Les repères à garder pour construire un planning lisible et exploitable

  • Partir du périmètre et des livrables, pas du calendrier lui-même.
  • Faire apparaître clairement les tâches, les jalons, les dépendances et les responsables.
  • Travailler avec une marge réaliste, surtout quand des validations externes interviennent.
  • Choisir un format adapté à la taille du projet, sinon le suivi devient vite illisible.
  • Mettre à jour le plan régulièrement, car un planning figé perd rapidement sa valeur.

Ce que doit vraiment contenir un planning de projet

Dans ma pratique, je pars toujours d’une idée simple : un planning utile ne cherche pas à tout montrer, il cherche à rendre les décisions plus faciles. Pour cela, il doit faire apparaître ce qu’il faut produire, dans quel ordre, avec quelles dépendances et à quelle date de validation. Sans ces repères, on obtient un document propre en apparence, mais presque impossible à piloter.

Je distingue systématiquement les éléments suivants, parce qu’ils n’ont pas le même rôle dans la chronologie :

Élément Rôle Erreur fréquente
Tâche Action concrète à exécuter pour faire avancer le projet La confondre avec un objectif trop large ou trop vague
Livrable Résultat tangible attendu à la fin d’un bloc de travail Oublier de le rendre vérifiable
Jalon Point de contrôle daté qui marque une étape franchie Le transformer en mini-tâche avec une durée inutile
Dépendance Lien qui impose un ordre entre deux activités Planifier des tâches comme si tout pouvait avancer en parallèle
Responsable Personne qui porte la tâche ou valide l’avancement Supposer que “l’équipe” suffit comme réponse
Marge Temps de sécurité pour absorber les aléas La supprimer au nom d’un calendrier trop optimiste

Je recommande aussi d’ajouter un critère de validation pour les jalons importants. Un jalon sans condition claire crée vite des débats stériles en réunion. Si un point de passage n’est pas mesurable ou observable, il ne joue pas son rôle. Une fois ces éléments clarifiés, le vrai travail commence : les ordonner dans le temps.

Construire la chronologie pas à pas

Je préfère toujours construire la chronologie à partir du résultat attendu, puis remonter vers les actions nécessaires. C’est plus robuste que de lister des tâches au hasard et d’essayer ensuite de les faire rentrer dans un cadre temporel. Une bonne structure de travail, ou WBS pour ceux qui utilisent le terme anglais, sert précisément à découper le projet en lots suffisamment précis pour être planifiés sans flou.
  1. Cadrer le périmètre : je définis ce qui est inclus, ce qui ne l’est pas, et ce qui devra être arbitré plus tard. Cette étape évite de construire un planning sur un projet encore mouvant.
  2. Découper les livrables : je passe du grand bloc au lot de travail, puis à la tâche. Plus le découpage est clair, plus les estimations deviennent crédibles.
  3. Identifier les dépendances : je cherche ce qui doit impérativement être fait avant autre chose. Le chemin critique, c’est la suite de tâches qui détermine la date finale du projet ; si l’une glisse, tout le projet glisse.
  4. Estimer la durée avec la capacité réelle : une tâche ne dure pas ce qu’on espère, elle dure ce que l’équipe peut absorber dans son contexte. Je regarde la disponibilité, les interruptions et les validations externes avant de figer une date.
  5. Placer les jalons : je garde les points de contrôle utiles, pas une forêt de micro-jalons. Trois à cinq jalons lisibles valent souvent mieux qu’une dizaine de repères flous.
  6. Ajouter une marge raisonnée : je réserve souvent 10 à 15 % de tampon sur les zones à risque, surtout quand un fournisseur, un comité ou un tiers doit intervenir. Ce n’est pas une règle universelle, mais c’est une bonne discipline de départ.
  7. Faire valider par les personnes qui exécutent : si le terrain ne reconnaît pas le planning, il ne survivra pas longtemps. Je fais donc relire le calendrier par ceux qui produisent réellement le travail.

La logique est simple : plus les dépendances sont claires, plus le calendrier tient face aux imprévus. Et une fois cette base posée, le choix du format devient décisif pour garder de la lisibilité.

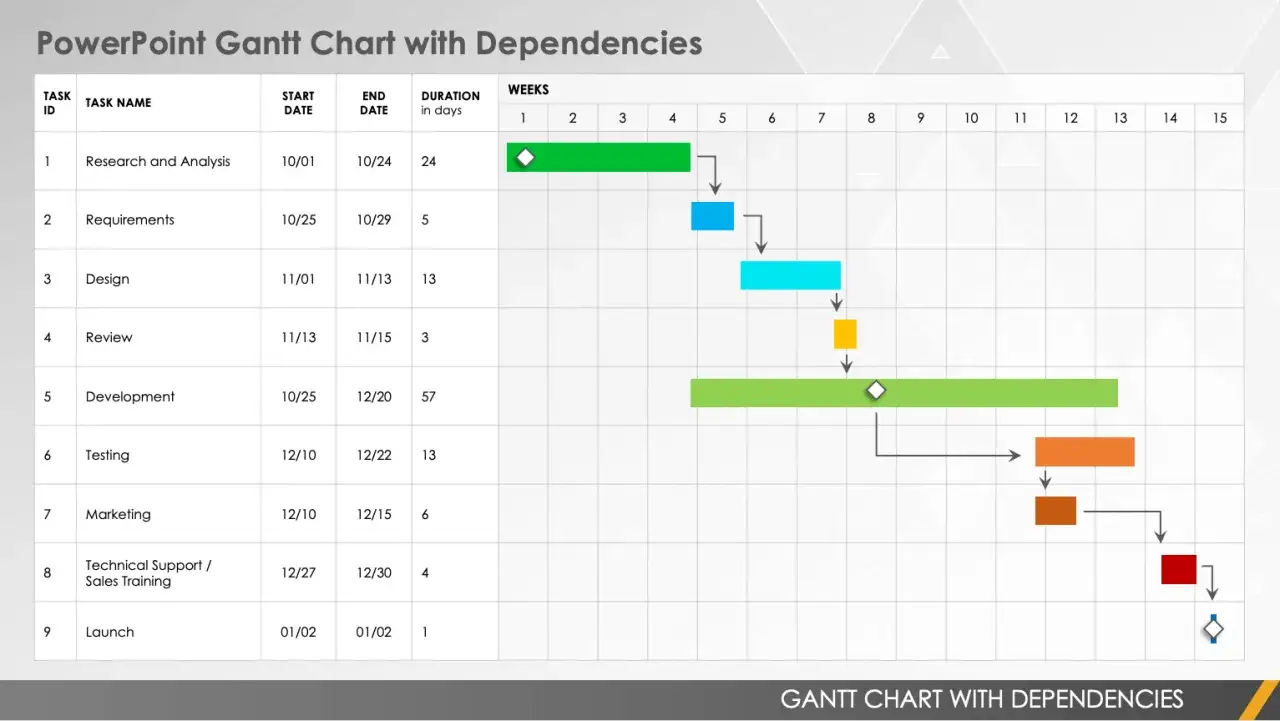

Diagramme de Gantt montrant le calendrier d'un projet avec les dépendances entre les tâches, de la recherche au lancement.

Quel format choisir selon la taille et la complexité du projet

Le meilleur support n’est pas le plus sophistiqué, c’est celui que l’équipe peut relire et mettre à jour sans friction. Pour un petit projet, un tableau bien tenu peut suffire. Pour un chantier transverse, une vue chronologique avec dépendances sera beaucoup plus efficace. Je compare souvent les formats de cette manière :

Format Avantages Limites Quand je l’utilise
Feuille de calcul Simple, rapide à mettre en place, facile à partager Les dépendances et les chevauchements deviennent vite difficiles à lire Petits projets, suivi léger, équipe réduite
Diagramme de Gantt Très clair pour visualiser les séquences, les recouvrements et les jalons Peut devenir dense si le projet grossit trop Projets structurés avec échéances nettes
Outil collaboratif Mise à jour en temps réel, attribution des tâches, suivi partagé Demande de la discipline et une gouvernance minimale Projets multi-équipe ou multi-métiers
Vue légère de type roadmap Bonne lisibilité stratégique, utile pour les arbitrages Moins précise sur le quotidien opérationnel Projets agiles, produits en évolution, pilotage par étapes

Sur un projet agile, je n’essaie pas de verrouiller chaque date à long terme. Je préfère des jalons de livraison, des revues régulières et une visibilité à court ou moyen terme. À l’inverse, sur une opération marketing, un lancement événementiel ou une migration technique, le niveau de précision doit être plus élevé. Le bon format dépend donc moins de l’outil que de la stabilité du projet et du nombre d’interlocuteurs impliqués. Rien n’illustre mieux la méthode qu’un exemple concret.

Exemple de calendrier pour un projet de six à dix semaines

Prenons un projet simple mais réel : le lancement d’une nouvelle offre interne ou d’une petite campagne de communication. Je le découpe généralement sur huit semaines, parce que ce format oblige à être clair sans tomber dans l’excès de détail.

Période Objectif Jalon Point de vigilance
Semaine 1 Cadrage du besoin, périmètre, parties prenantes Validation du cadrage Éviter les demandes hors périmètre dès le départ
Semaines 2 à 3 Recueil des contenus, choix créatifs, arbitrages Validation des orientations Ne pas attendre la fin pour vérifier l’alignement
Semaines 4 à 5 Production des livrables Première version livrée Prévoir un temps de reprise, même bref
Semaine 6 Tests, relectures, corrections Recette intermédiaire Bloquer les retours tardifs dans une fenêtre précise
Semaine 7 Finalisation et préparation du déploiement Go/no-go Vérifier les dépendances externes avant la date clé
Semaine 8 Diffusion, suivi initial, clôture Livraison finale Prévoir un débrief pour capitaliser sur les écarts

Ce qui compte ici, ce n’est pas le nombre exact de semaines. C’est la logique : cadrer, valider, produire, tester, livrer, puis fermer proprement. Pour un projet plus lourd, j’allonge chaque bloc et j’ajoute des points de contrôle intermédiaires. Pour un projet plus court, je réduis le nombre de jalons mais je garde la même structure. Les erreurs deviennent alors faciles à repérer avant qu’elles ne coûtent cher.

Les erreurs qui rendent le calendrier inutilisable

Je vois souvent les mêmes dérives, et elles ont presque toujours la même conséquence : le calendrier finit par décrire une intention, pas une réalité. Le problème n’est pas seulement le retard ; c’est la perte de confiance dans l’outil. Quand cela arrive, les réunions de suivi se transforment en discussion défensive au lieu de servir le pilotage.

  • Multiplier les tâches secondaires : trop de détails masquent l’essentiel et rendent la lecture pénible.
  • Confondre tâche et jalon : un jalon est un point de contrôle, pas une activité à exécuter.
  • Ignorer les dépendances : une tâche peut être bien planifiée sur le papier et impossible dans les faits si elle attend un autre livrable.
  • Oublier la capacité réelle : un planning n’est pas une liste de souhaits ; il doit tenir compte des disponibilités, des congés, des urgences et des arbitrages.
  • Ne pas attribuer de responsable : sans propriétaire clair, les délais se diluent rapidement.
  • Laisser le calendrier se figer : un projet évolue, donc le planning doit évoluer avec lui.
  • Faire semblant que tout est certain : plus le projet est innovant, plus il faut accepter une part d’incertitude et la gérer explicitement.

Le point le plus sous-estimé, à mon sens, c’est la mise à jour. Un planning imparfait mais vivant vaut mieux qu’un document impeccablement structuré mais déjà faux. Pour éviter cette dérive, je m’appuie sur un rythme de pilotage très sobre.

Le bon rythme de pilotage pour garder la main jusqu’à la livraison

Je préfère un calendrier simple, relu souvent, plutôt qu’un dispositif sophistiqué que personne n’a le temps d’alimenter. Dans la plupart des projets, un point court chaque semaine suffit pour réajuster les dates, clarifier les blocages et remettre à jour les dépendances. Quand le niveau d’enjeu est élevé, je complète avec un suivi des risques et un arbitrage plus fréquent sur les jalons sensibles.
  • Je garde une version de référence, pour savoir ce qui a changé.
  • Je limite la vue partagée aux jalons et tâches qui comptent vraiment pour les parties prenantes.
  • Je mets à jour les dépendances dès qu’un livrable extérieur bouge.
  • Je traite les écarts tôt, même quand ils semblent petits.
  • Je distingue ce qui relève du planning, du risque et du changement de périmètre.

Au fond, la bonne discipline consiste à rendre le planning suffisamment stable pour être crédible, mais suffisamment souple pour absorber la réalité du terrain. C’est cette tension, bien gérée, qui fait la différence entre un outil décoratif et un véritable instrument de management de projet.

Questions fréquentes

Un bon calendrier relie tâches, dépendances, jalons et ressources. Il indique clairement ce qui doit être fait, par qui, et anticipe les blocages pour faciliter le pilotage et la prise de décision.

Il doit contenir les tâches, livrables, jalons (points de contrôle), dépendances (liens entre activités), responsables et une marge réaliste pour les imprévus. Chaque élément a un rôle clé dans la chronologie.

Partez du résultat attendu, découpez les livrables, identifiez les dépendances (chemin critique), estimez les durées avec la capacité réelle de l'équipe, placez les jalons et ajoutez une marge raisonnable. Faites valider par l'équipe.

Le format dépend de la taille et complexité du projet : feuille de calcul pour les petits projets, Diagramme de Gantt pour les projets structurés, outils collaboratifs pour les équipes multiples, ou roadmap pour une vue stratégique.

Évitez de multiplier les tâches secondaires, de confondre tâche et jalon, d'ignorer les dépendances, d'oublier la capacité réelle, de ne pas attribuer de responsable, de laisser le calendrier figé ou de faire semblant que tout est certain.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

calendrier d'un projet calendrier de projet efficace construire un planning de projet erreurs planning projet

Partager l'article

Auguste Guilbert

Auguste Guilbert

Je suis Auguste Guilbert, un analyste de l'industrie passionné par le management, le leadership et le bien-être professionnel. Fort de plusieurs années d'expérience dans l'analyse des dynamiques organisationnelles, je me consacre à explorer comment les pratiques de gestion peuvent non seulement améliorer la productivité, mais aussi favoriser un environnement de travail sain et épanouissant. Ma spécialisation réside dans l'étude des stratégies de leadership qui inspirent et motivent les équipes. J'ai développé une expertise approfondie sur les méthodes qui permettent aux leaders de créer un climat de confiance et de collaboration, essentiel pour le succès à long terme des entreprises. Je m'efforce de simplifier des concepts complexes afin de les rendre accessibles à tous, en privilégiant une approche objective et basée sur des données probantes. Mon engagement est de fournir à mes lecteurs des informations précises, à jour et pertinentes, afin qu'ils puissent prendre des décisions éclairées dans leur parcours professionnel.

Écrire un commentaire
