Cahier des charges projet - Guide complet et exemple concret

12 mai 2026

Modèle de cahier des charges pour un logiciel métier. Ce document sert de guide pour définir les objectifs, contraintes et périmètre d'un projet.

Table des matières

Un bon cahier des charges de projet sert à transformer une intention floue en cadre de travail concret. Il fixe le besoin, les contraintes, le périmètre et les critères de validation, afin que tout le monde parle de la même chose dès le départ. Ici, je vous propose une structure simple, un exemple exploitable et les points de vigilance qui évitent les malentendus les plus coûteux.

Les points essentiels à garder sous la main

  • Le cahier des charges décrit le besoin, pas la solution technique finale.
  • Une bonne structure commence par le contexte, les objectifs, le périmètre, puis les contraintes et les livrables.
  • Les exigences doivent être testables et formulées sans ambiguïté.
  • Un exemple concret aide à distinguer ce qui est inclus, exclu et prioritaire.
  • Les critères d’acceptation et la validation des parties prenantes sont aussi importants que le contenu lui-même.
  • Les exclusions, hypothèses et dépendances sont souvent ce qui protège le projet des dérives de périmètre.

Ce qu’un cahier des charges doit verrouiller avant le lancement

Quand je rédige un cahier des charges, je cherche d’abord à éliminer les zones grises. Le document doit répondre à quatre questions très simples : pourquoi ce projet existe, ce qu’on attend exactement, ce qui est hors périmètre, et comment on saura que le résultat est acceptable. Tant que ces points restent flous, le projet avance sur une base fragile.

Le premier piège consiste à confondre le besoin et la solution. Un bon cahier des charges ne dit pas immédiatement “il faut tel outil” ou “il faut tel fournisseur” sans justification. Il décrit d’abord le problème métier, les utilisateurs concernés, les contraintes de budget, de délai, de conformité ou d’intégration, puis seulement les exigences à respecter. C’est cette discipline qui évite de verrouiller trop tôt une réponse technique.

Je conseille aussi de distinguer clairement les exigences fonctionnelles et non fonctionnelles. Les premières décrivent ce que le projet doit permettre de faire, les secondes précisent les conditions de qualité : performance, sécurité, accessibilité, disponibilité, conformité RGPD, compatibilité mobile ou interfaçage avec un système existant. Dans un projet mal cadré, ce sont souvent ces exigences-là qui ressortent trop tard, quand les arbitrages coûtent déjà cher.

Une fois ce cadre posé, on peut passer à la structure du document, qui est la partie la plus utile pour produire un modèle réutilisable.

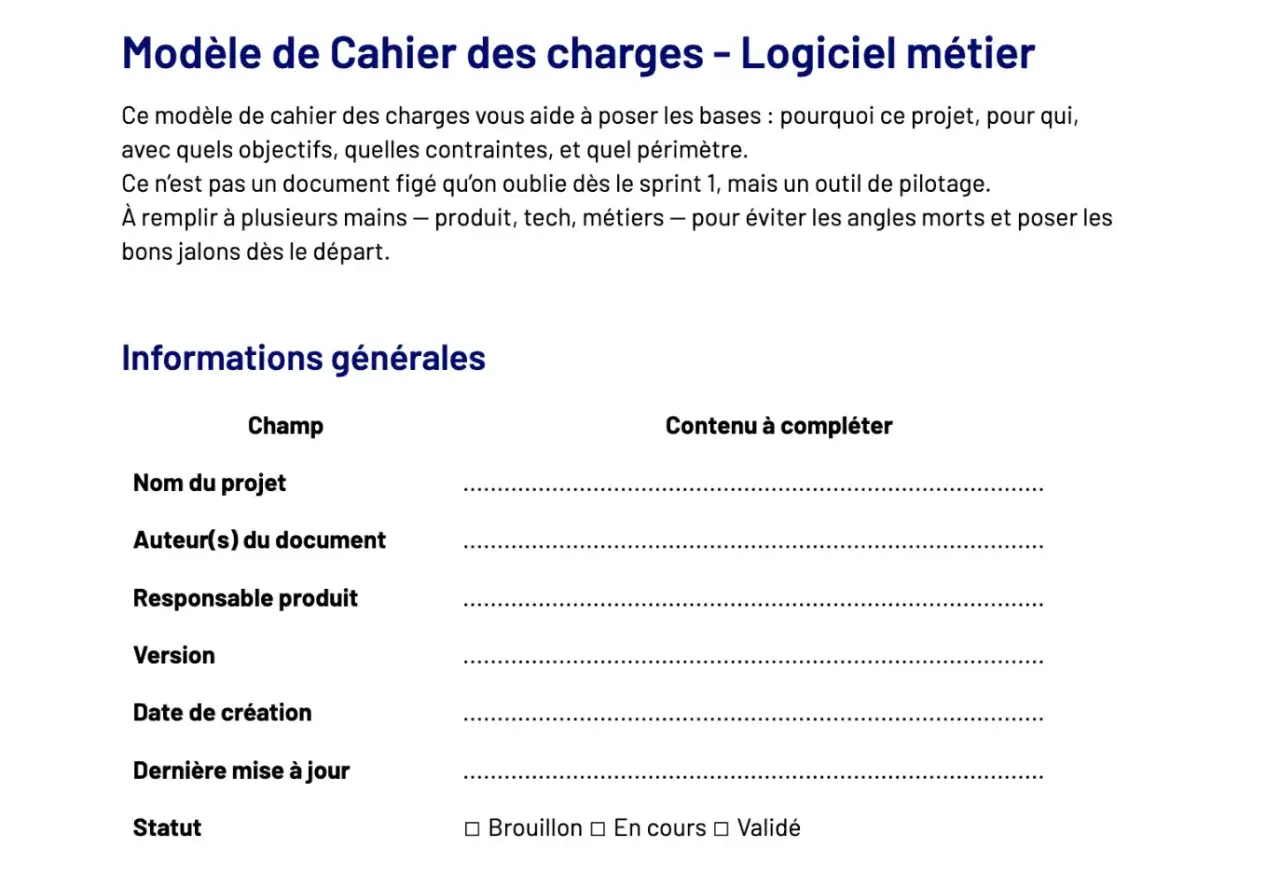

Modèle de cahier des charges pour un logiciel métier, avec champs pour nom, auteur, responsable, version, dates et statut.

La structure que j’utilise pour un document exploitable

Je préfère une structure courte, lisible et stable. Pour un projet simple, un document de 5 à 8 pages suffit souvent, hors annexes. Pour un projet plus complexe, le contenu peut s’étendre, mais la logique reste la même : aller du contexte vers les exigences, puis vers la validation.

Rubrique Rôle dans le projet Ce qu’il faut écrire Exemple concret
Contexte Expliquer le problème à résoudre Situation initiale, enjeux, urgence, cible “Les demandes RH sont traitées trop lentement et mal suivies.”
Objectifs Définir le résultat attendu Résultat mesurable, bénéfice métier “Réduire le délai de traitement à moins de 2 jours ouvrés.”
Périmètre Préciser ce qui est inclus et exclu Fonctions, populations, sites, canaux “Inclut les demandes de congés, exclut la paie.”
Exigences fonctionnelles Décrire les actions attendues Parcours utilisateur, règles métier, validations “Le salarié soumet une demande, le manager valide, puis une notification est envoyée.”
Contraintes Encadrer les limites du projet Budget, délai, sécurité, outils existants, RGPD “Connexion via SSO obligatoire et hébergement conforme aux règles internes.”
Livrables Clarifier ce qui doit être remis Documents, prototype, formation, mise en production “Prototype validé, guide utilisateur, session de prise en main.”
Critères d’acceptation Définir quand le projet est considéré comme réussi Tests, seuils, conditions de validation “95 % des cas de test passent sans correction bloquante.”
Gouvernance Organiser les responsabilités Rôles, validation, arbitrage, contacts “Sponsor, métier, IT et chef de projet valident chaque jalon.”

Cette trame marche bien parce qu’elle oblige à séparer l’essentiel du décor. Si je dois ajouter une annexe, je le fais pour les détails, pas pour compenser une structure confuse. Le plus important est que le lecteur puisse trouver rapidement le besoin, les limites et la décision attendue.

À partir de là, le plus parlant reste souvent un exemple concret, parce qu’il montre immédiatement comment remplir chaque rubrique sans écrire un document artificiel.

Un exemple concret pour un projet de portail RH interne

Prenons un cas très courant : une entreprise veut créer un portail RH pour les demandes de congés et de télétravail. Le besoin semble simple, mais c’est précisément le genre de projet où un cadrage flou génère beaucoup de retours. Sans cahier des charges solide, on finit souvent avec des formulaires incomplets, des validations manuelles et des règles de gestion qui changent en cours de route.

Voici comment je structurerais l’exemple :

  • Contexte : les demandes passent aujourd’hui par e-mail, ce qui provoque des oublis, des délais et des doublons.
  • Objectif : centraliser les demandes dans un outil unique et réduire le temps de traitement.
  • Périmètre : demandes de congés, absences courtes et télétravail, pour les équipes du siège.
  • Exclusions : gestion de la paie, gestion des temps, planification avancée des équipes terrain.
  • Contraintes : connexion au compte professionnel, respect du RGPD, compatibilité mobile, intégration au référentiel RH existant.
  • Livrables : prototype, version validée, notice d’utilisation, session de formation courte pour les managers.
  • Critères d’acceptation : une demande doit pouvoir être créée en moins de 2 minutes, et le manager doit recevoir une alerte immédiate.
Ce type d’exemple fonctionne bien parce qu’il rend visibles les arbitrages. On voit tout de suite ce qui appartient au projet et ce qui doit rester hors du champ. C’est une bonne manière de prévenir le glissement de périmètre, qui est l’un des problèmes les plus fréquents en gestion de projet.

Dans un projet moins digital, le même raisonnement s’applique. Pour l’organisation d’un séminaire, par exemple, le cahier des charges précisera les objectifs, le nombre de participants, les contraintes logistiques, les livrables attendus et les éléments non négociables. Le format change, mais la logique reste identique.

Une fois le squelette posé, il faut encore un point décisif : transformer les formulations vagues en exigences mesurables.

Transformer les besoins en exigences testables

Je vois souvent des cahiers des charges remplis de phrases séduisantes mais inutilisables : “l’outil doit être simple”, “l’interface doit être moderne”, “le projet doit aller vite”. Le problème n’est pas le ton, c’est l’absence de critère vérifiable. Si une phrase ne permet pas de trancher pendant les tests, elle n’a pas sa place telle quelle dans le document.

Formulation vague Formulation exploitable Pourquoi c’est mieux
L’outil doit être simple Un nouvel utilisateur doit pouvoir créer une demande en moins de 2 minutes après 5 minutes de prise en main On peut tester le temps, la prise en main et le parcours
L’interface doit être moderne La page d’accueil doit afficher 3 actions principales maximum et rester lisible sur mobile On décrit un comportement observable
Le système doit être rapide 90 % des pages doivent se charger en moins de 2 secondes sur le réseau interne La performance devient mesurable
Les utilisateurs doivent être satisfaits Le taux de satisfaction à la recette doit atteindre au moins 80 % sur un questionnaire interne On peut vérifier le résultat

J’applique souvent la logique MoSCoW pour hiérarchiser les attentes : Must pour le strict indispensable, Should pour ce qui est important, Could pour le confort ou la valeur ajoutée. Cette méthode simple évite de traiter toutes les exigences comme si elles avaient le même poids. C’est utile, surtout quand le budget ou le délai ne permettent pas de tout faire.

Le but n’est pas de rendre le document bureaucratique. Le but est de le rendre arbitrable. Si une exigence est testable, elle peut être négociée, validée ou refusée sans débat subjectif. Et c’est précisément ce qui sécurise la suite du projet.

Encore faut-il éviter les erreurs classiques qui font perdre cette clarté dès les premières versions.

Les erreurs qui rendent le document inutile

La première erreur, c’est de rédiger trop tôt, avant d’avoir parlé aux bonnes personnes. Un cahier des charges qui ne reflète que le point de vue du chef de projet ou du commanditaire perd vite sa valeur. J’essaie toujours de croiser au moins trois angles : métier, opérationnel et technique.

La deuxième erreur, plus subtile, consiste à écrire un document trop orienté solution. Dès qu’on mélange besoin et réponse technique, on réduit la marge d’adaptation. Ce n’est pas grave pour un projet très cadré et très standardisé, mais c’est risqué dès qu’il y a plusieurs façons sérieuses de répondre au besoin.

La troisième erreur, que je rencontre souvent, c’est l’oubli des exclusions. Dire ce que le projet fait est utile. Dire ce qu’il ne fait pas l’est tout autant. Sans cette frontière, le lecteur suppose que tout ce qui n’est pas interdit est inclus, et le périmètre finit par gonfler sans alerte formelle.

  • Ne pas préciser les hypothèses : on oublie alors les conditions qui rendent le planning crédible.
  • Ne pas nommer les dépendances : le projet découvre trop tard qu’il attend un autre chantier.
  • Ne pas définir les critères de validation : la recette devient une discussion d’opinion.
  • Multiplier les versions sans gouvernance : personne ne sait quel document fait foi.
  • Confondre exhaustivité et utilité : un texte trop long devient moins lisible qu’un bon cadrage court.

Je préfère un cahier des charges clair, éventuellement incomplet sur des détails secondaires, qu’un document de 40 pages où les points décisifs sont noyés. Le lecteur doit pouvoir identifier en quelques minutes ce qui est prioritaire, ce qui est attendu et ce qui déclenche une validation. C’est ce niveau de lisibilité qui fait la différence en gestion de projet.

Une fois ces pièges évités, il reste une dernière étape que beaucoup négligent : faire vivre le document pendant le projet, au lieu de le ranger après validation.

Faire valider le document et l’utiliser pendant tout le projet

Un cahier des charges ne vaut rien s’il n’est pas relu, challengé et validé par les bonnes parties prenantes. Je recommande toujours une validation explicite du sponsor, du métier concerné et, quand c’est nécessaire, de la technique ou de la sécurité. Sans ce feu vert, le document reste une base de travail, pas un point de référence.

Dans la pratique, une séance de validation efficace tient souvent en 60 à 90 minutes si le document est bien préparé. L’idée n’est pas de relire chaque ligne, mais de vérifier trois choses : le périmètre, les contraintes et les critères de succès. Si les arbitrages sont encore flous à ce stade, il vaut mieux les noter noir sur blanc que les laisser se dissoudre dans un “on verra plus tard”.

Je conseille aussi de garder une gestion de version simple. Dès qu’un changement touche le périmètre, le budget, les délais ou les exigences critiques, il doit être tracé. Sinon, le projet bascule vite dans une succession de micro-décisions non documentées, et plus personne ne sait pourquoi le livrable final ne ressemble plus à la version initiale.

  • Gardez une version de référence clairement identifiée.
  • Documentez les changements majeurs avec leur impact.
  • Renvoyez aux critères d’acceptation pendant les ateliers de suivi.
  • Utilisez le cahier des charges comme support de décision, pas comme simple archive.

Ce point est important dans les projets transverses, où plusieurs équipes interviennent à des moments différents. Un document vivant réduit les incompréhensions et donne un cadre commun aux échanges. C’est souvent là que l’on sent si le cadrage a été bien fait dès le départ.

Si je devais résumer l’approche la plus solide, je dirais qu’un bon modèle n’est pas celui qui impressionne, mais celui que l’équipe comprend, complète et utilise vraiment.

Le modèle qui tient vraiment la route au quotidien

Le meilleur exemple de cahier des charges d’un projet n’est pas forcément le plus long ni le plus sophistiqué. C’est celui qui permet de décider vite, de limiter les ambiguïtés et de garder une trace claire des arbitrages. En pratique, je cherche toujours le même équilibre : assez de précision pour sécuriser l’exécution, assez de simplicité pour rester lisible.

Si vous voulez enrichir le document sans l’alourdir, ajoutez seulement ce qui change vraiment la qualité du pilotage : un glossaire pour les termes ambigus, un mini registre des risques, une liste des dépendances externes, et éventuellement une annexe avec maquettes, schémas ou exemples de parcours. Tout le reste doit rester au service de la compréhension, pas de la longueur.

Au fond, un bon cahier des charges n’est pas un exercice administratif. C’est un outil de management du projet, parce qu’il aligne les attentes, protège les équipes des malentendus et donne de la matière pour arbitrer avec méthode. Plus le besoin est complexe, plus ce cadrage devient précieux.

Questions fréquentes

Un cahier des charges projet est un document clé qui formalise le besoin, les objectifs, le périmètre, les contraintes et les critères de validation d'un projet. Il sert de référence pour toutes les parties prenantes, assurant une compréhension commune et évitant les malentendus coûteux.

Une rédaction soignée permet d'aligner les attentes, de prévenir les dérives de périmètre et de faciliter les arbitrages. Il transforme une intention floue en un cadre de travail concret, sécurisant ainsi la réussite du projet et la satisfaction des parties prenantes.

Un bon cahier des charges doit couvrir le contexte, les objectifs mesurables, le périmètre (inclusions/exclusions), les exigences fonctionnelles et non fonctionnelles, les contraintes (budget, délai), les livrables et les critères d'acceptation. N'oubliez pas la gouvernance et les hypothèses clés.

Pour des exigences testables, remplacez les formulations vagues par des critères mesurables. Par exemple, au lieu de "l'outil doit être simple", précisez "un nouvel utilisateur doit créer une demande en moins de 2 minutes". Cela permet une validation objective et réduit les interprétations.

L'erreur la plus fréquente est de confondre le besoin avec la solution technique, ou d'oublier de préciser les exclusions. Cela limite les options et peut entraîner un glissement de périmètre. Concentrez-vous d'abord sur le problème à résoudre et les limites claires du projet.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

exemple de cahier de charge d un projet cahier des charges projet exemple modèle cahier des charges projet rédiger un cahier des charges structure cahier des charges projet

Partager l'article

Charles Begue

Charles Begue

Je suis Charles Begue, un analyste de l'industrie passionné par le management, le leadership et le bien-être professionnel. Fort de plusieurs années d'expérience dans l'analyse des dynamiques organisationnelles, j'ai eu l'opportunité d'explorer les meilleures pratiques qui favorisent un environnement de travail sain et productif. Ma spécialisation réside dans l'exploration des stratégies de leadership efficaces et leur impact sur la motivation des équipes. J'aime simplifier des concepts complexes pour les rendre accessibles à tous, en mettant l'accent sur des analyses objectives et des données vérifiées. Mon engagement est de fournir des informations précises, à jour et fiables, afin d'aider les professionnels à naviguer dans les défis du monde du travail moderne. Je crois fermement que le bien-être au travail est essentiel pour une performance durable, et je m'efforce de partager cette vision avec mes lecteurs.
