Diagramme de Gantt - Maîtrisez la planification de projet

12 février 2026

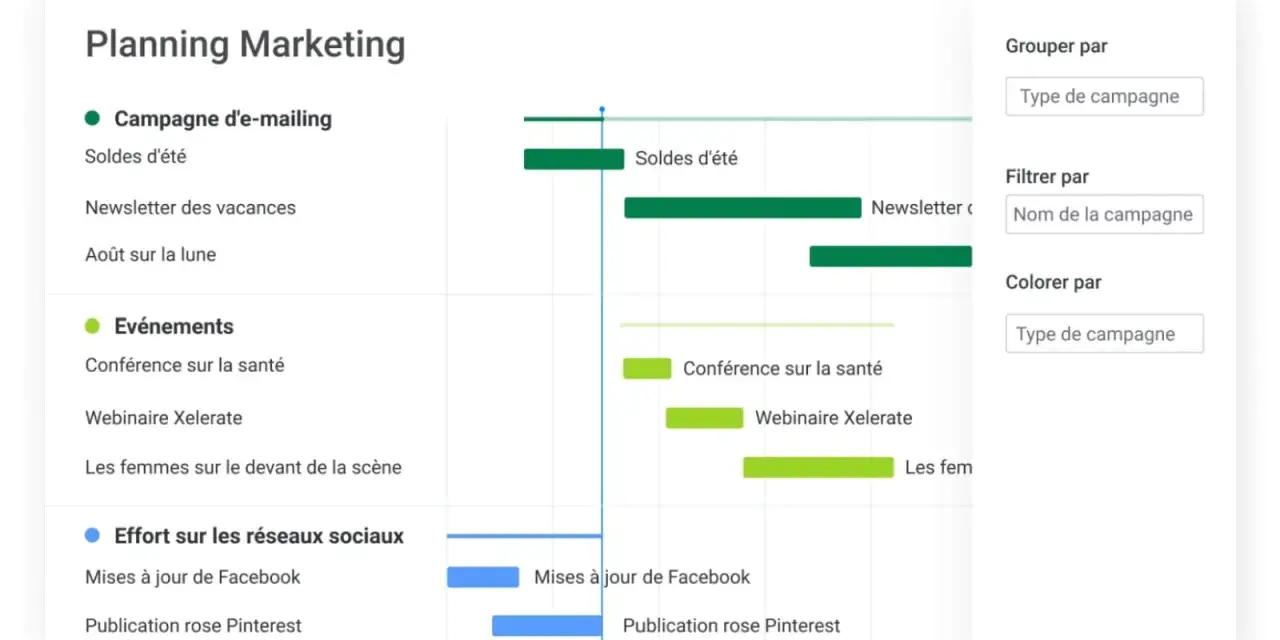

Planning Marketing : un gantt projet affiche les campagnes d'e-mailing, événements et réseaux sociaux.

Table des matières

Un bon planning visuel ne sert pas seulement à “faire joli” dans une réunion. Il aide surtout à voir ce qui doit être fait, dans quel ordre, par qui, et ce qui risque de bloquer le projet avant qu’il ne dérape. C’est exactement la promesse du diagramme de Gantt : transformer une liste de tâches en calendrier exploitable, lisible par l’équipe comme par les parties prenantes. Ici, je vais montrer comment le lire, le construire, l’actualiser et savoir quand il faut le compléter par un autre outil.

L’essentiel pour piloter un projet avec une vue de Gantt claire

  • Le diagramme de Gantt visualise les tâches, leur durée, leurs dépendances et les jalons sur une même chronologie.
  • Il devient vraiment utile quand le projet comporte plusieurs phases, des interdépendances ou des arbitrages de ressources.
  • Un bon Gantt reste simple : peu de tâches de haut niveau, des sous-tâches bien nommées et des dates réalistes.
  • Je l’actualise régulièrement pour suivre l’écart entre le prévu et le réel, pas seulement pour planifier.
  • Pour un flux de travail très changeant, un Kanban ou une vue mixte est souvent plus lisible.

Ce que le diagramme de Gantt résout vraiment

Atlassian le présente comme un calendrier visuel qui rassemble les tâches, les durées et les dépendances. En pratique, c’est ce qui le rend précieux en gestion de projet : on ne regarde plus seulement une liste de choses à faire, on voit le séquençage réel du travail. Une tâche peut durer trois jours, une autre deux semaines, mais si elles s’enchaînent mal, le projet prend du retard avant même d’avoir commencé.

Je l’utilise surtout quand il faut répondre à des questions très concrètes : qui fait quoi, à quel moment, et que se passe-t-il si une étape glisse ? Une dépendance signifie qu’une tâche ne peut pas démarrer avant qu’une autre soit terminée. Le jalon, lui, marque une étape clé, comme une validation client ou une livraison intermédiaire. Cette lecture simple permet de mieux coordonner l’équipe, surtout quand plusieurs métiers doivent intervenir sur le même livrable.

Dans un lancement de site web, par exemple, la maquette doit souvent être validée avant l’intégration, puis l’intégration avant les tests. Le diagramme de Gantt rend cette chaîne visible d’un coup d’œil. C’est cette lecture qui permet ensuite de choisir les bons éléments à afficher, sans surcharger le planning.

Les éléments qui font un Gantt lisible

Je préfère toujours construire un Gantt autour de quelques briques simples. Si l’une d’elles manque, le planning paraît complet mais il ne sert plus vraiment à piloter. Un projet lisible commence donc par une structure claire, pas par une multiplication de barres.

Élément Rôle Erreur fréquente
Tâches Décrire le travail à réaliser Les rédiger trop vaguement, comme « préparation » ou « suivi »
Durées Montrer le temps prévu pour chaque tâche Tout est estimé trop court, sans marge
Dépendances Indiquer l’ordre logique des actions Oublier les blocages entre équipes
Jalons Marquer les étapes clés du projet Les confondre avec des tâches ordinaires
Charge et ressources Répartir le travail et éviter les surcharges Affecter la même personne à trois urgences simultanées

Un jalon est un point d’étape, pas une activité. Le chemin critique, lui, désigne la suite de tâches dont le retard décalerait directement la date de fin du projet. Sur les projets complexes, ce sont les deux repères que je regarde en premier, parce qu’ils disent tout de suite où se situe le risque. Une fois ces éléments posés, la vraie question devient la méthode de construction.

Comment je le construis pas à pas

Un diagramme de Gantt n’est utile que s’il repose sur un découpage sérieux. Je pars rarement d’un tableau vide sans cadrer d’abord le livrable final et les grandes phases. Ensuite, je descends au bon niveau de détail, ni trop haut au point de rester flou, ni trop bas au point d’étouffer le suivi.

  1. Définir le résultat attendu. Je commence par préciser ce qui doit exister à la fin du projet : un site, une campagne, un process, un produit, un événement. Sans cela, les tâches partent dans tous les sens.
  2. Découper en étapes actionnables. Chaque phase doit pouvoir être confiée à quelqu’un et produire un résultat observable. Si une ligne du planning ne débouche sur rien de concret, elle est encore trop vague.
  3. Estimer des durées réalistes. Je demande rarement une estimation “optimiste”. Je préfère une durée crédible, avec un peu de marge, plutôt qu’un calendrier qui ne survivra pas au premier imprévu.
  4. Relier les dépendances. C’est ici que le Gantt devient utile. Si une tâche en bloque une autre, je l’écris clairement. Le planning ne doit pas seulement montrer les activités, il doit montrer leur logique.
  5. Poser quelques jalons. Je garde les jalons pour les moments qui comptent vraiment : validation, livraison, décision, lancement. Trop de jalons tuent la lisibilité.
  6. Fixer une fréquence de mise à jour. Un Gantt qui n’est pas révisé devient décoratif. En pratique, une mise à jour hebdomadaire suffit souvent pour un projet classique, à condition de corriger les écarts dès qu’ils apparaissent.

Je garde une règle simple : si une tâche dépasse souvent deux semaines de travail continu, je la découpe. Sinon, le suivi devient vite flou et le retard se cache derrière une barre trop longue. À partir de là, il faut choisir la bonne vue de pilotage selon le type de projet.

Gantt, jalons, Kanban ou PERT

Dans les projets réels, on oppose souvent ces outils alors qu’ils ne servent pas exactement à la même chose. Je les compare plutôt comme des angles de lecture différents. Le bon choix dépend du degré d’incertitude, du rythme de travail et du niveau de détail attendu par les parties prenantes.

Outil Ce qu’il montre Quand je l’utilise Limite principale
Diagramme de Gantt Les tâches, les durées, les dépendances et la chronologie Projets structurés avec plusieurs phases Peut devenir dense si tout change trop souvent
Diagramme des jalons Les grandes étapes et les dates clés Reporting exécutif et communication simple Ne montre pas le détail du travail
Kanban Le flux des tâches en cours Travail continu, priorités mouvantes, équipes agiles Donne moins de visibilité sur la date de fin globale
PERT Le réseau des tâches et l’estimation du temps Projet avec forte incertitude ou dépendances complexes Moins lisible pour un suivi quotidien

Le diagramme de Gantt reste mon premier choix pour la planification détaillée. Le Kanban prend le relais quand le quotidien compte plus que la date finale, et les jalons deviennent utiles quand il faut parler au comité de pilotage sans noyer tout le monde dans le détail. Un projet complexe gagne souvent à combiner plusieurs vues plutôt qu’à tout faire porter par un seul outil.

Ce qu’il faut surveiller pendant l’exécution

Le vrai test d’un Gantt ne se joue pas le jour où on le construit, mais la semaine où le projet commence à bouger. J’observe alors trois choses en priorité : le glissement des dates, les tâches bloquées et la surcharge des ressources. Si ces signaux ne sont pas suivis, le planning reste propre en apparence, mais il ne dit plus la vérité.

  • L’écart entre prévu et réel. Une tâche terminée trop tard ne doit pas rester une simple note mentale. Elle impacte souvent la suite du planning.
  • Les dépendances critiques. Dès qu’une tâche du chemin critique glisse, la date de fin est menacée. C’est là que je réagis en premier.
  • Les points de saturation. Si la même personne porte plusieurs étapes en parallèle, le Gantt doit le rendre visible, sinon le retard arrive par la charge, pas par le calendrier.
  • Les changements de périmètre. Quand une nouvelle demande entre en cours de route, elle doit être ajoutée avec ses conséquences, pas simplement collée à la fin du tableau.

Atlassian insiste d’ailleurs sur ce point : un bon diagramme met aussi en lumière les goulots d’étranglement. C’est exactement ce que je cherche dans un outil de suivi : pas un décor rassurant, mais un système qui montre les blocages avant qu’ils ne coûtent du temps. Quand ces signaux deviennent flous, il faut parfois changer de vue plutôt que forcer le même planning.

Quand il vaut mieux changer d’outil

Un diagramme de Gantt n’est pas la bonne réponse à tous les projets. Microsoft Support rappelle qu’on peut très bien simuler un Gantt dans Excel avec un graphique en barres empilées pour une planification simple. C’est utile pour un petit projet, une équipe réduite ou un planning court. Dès que les dépendances se multiplient, que plusieurs versions du projet circulent ou que la mise à jour doit être collaborative, le tableur montre vite ses limites.

Je bascule vers un outil dédié quand j’ai besoin de trois choses en même temps : mise à jour facile, visibilité partagée et gestion plus fine des liens entre tâches. Si le travail est surtout continu, imprévisible ou très itératif, je privilégie souvent un Kanban enrichi plutôt qu’un Gantt très détaillé. Et si le besoin principal est seulement de communiquer les grandes dates, un simple diagramme des jalons suffit souvent.

Le bon outil dépend moins de la mode que du rythme réel du travail. Un planning trop sophistiqué finit parfois moins exploitable qu’une vue plus sobre, mais tenue à jour sérieusement.

Le réglage que je recommande avant de lancer le projet

Avant de valider un planning, je vérifie toujours trois points : les tâches sont-elles compréhensibles par quelqu’un qui n’a pas participé à la réunion de cadrage, les dépendances sont-elles explicites, et les dates sont-elles compatibles avec la disponibilité réelle de l’équipe ? Si la réponse est non sur l’un de ces points, je n’ai pas encore un outil de pilotage, seulement un brouillon élégant.

  • Gardez le haut niveau lisible. Mieux vaut une vue claire avec quelques sous-tâches fiables qu’un planning rempli de lignes difficiles à relire.
  • Actualisez sans attendre. Un retard ignoré pendant deux semaines finit toujours par coûter plus cher qu’un retard traité tout de suite.
  • Réservez le détail à ceux qui en ont besoin. Les sponsors veulent des jalons, les équipes veulent les tâches et les dépendances, et les chefs de projet ont besoin des deux.

Quand je construis un diagramme de Gantt de cette manière, il ne sert pas seulement à planifier : il aide à décider, à arbitrer et à faire avancer le projet sans perdre la vue d’ensemble. C’est précisément là qu’il devient un vrai outil de gestion, et pas une simple image de calendrier.

Questions fréquentes

Un diagramme de Gantt est un outil visuel de gestion de projet qui représente les tâches, leurs durées, leurs dépendances et les jalons sur une chronologie. Il permet de visualiser le séquençage du travail, de coordonner les équipes et d'anticiper les retards.

Le diagramme de Gantt est idéal pour les projets structurés avec plusieurs phases, des interdépendances claires et un besoin de planification détaillée. Pour les projets agiles ou très changeants, un Kanban ou une vue mixte peut être plus approprié.

Un Gantt efficace inclut des tâches claires, des durées réalistes, des dépendances explicites, des jalons pertinents et une répartition des ressources. Il doit être régulièrement mis à jour pour refléter l'avancement réel du projet.

Commencez par définir le résultat attendu, découpez le projet en tâches actionnables, estimez des durées réalistes, reliez les dépendances, posez des jalons clés et fixez une fréquence de mise à jour régulière pour suivre les écarts.

Actualisez-le régulièrement (hebdomadairement par exemple) pour suivre l'écart entre le prévu et le réel. Surveillez les glissements de dates, les tâches bloquées, la surcharge des ressources et intégrez les changements de périmètre pour qu'il reste un outil de pilotage fiable.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

gantt projet diagramme de gantt construction diagramme de gantt lecture

Partager l'article

Auguste Guilbert

Auguste Guilbert

Je suis Auguste Guilbert, un analyste de l'industrie passionné par le management, le leadership et le bien-être professionnel. Fort de plusieurs années d'expérience dans l'analyse des dynamiques organisationnelles, je me consacre à explorer comment les pratiques de gestion peuvent non seulement améliorer la productivité, mais aussi favoriser un environnement de travail sain et épanouissant. Ma spécialisation réside dans l'étude des stratégies de leadership qui inspirent et motivent les équipes. J'ai développé une expertise approfondie sur les méthodes qui permettent aux leaders de créer un climat de confiance et de collaboration, essentiel pour le succès à long terme des entreprises. Je m'efforce de simplifier des concepts complexes afin de les rendre accessibles à tous, en privilégiant une approche objective et basée sur des données probantes. Mon engagement est de fournir à mes lecteurs des informations précises, à jour et pertinentes, afin qu'ils puissent prendre des décisions éclairées dans leur parcours professionnel.

Écrire un commentaire
